济宁泽信云月湾工程进度播报时光淬炼美好家音如期而至

商讯

关注

确定不再关注此人吗

济宁泽信·云月湾

亲爱的家人:

见字如面,望展信佳!

凉风有信 一叶知秋

时光踏着轻盈的脚步不舍昼夜

一砖一瓦正构筑着家园的美好形态

泽信云月湾不负每一份信任与期待

为您奉上最新工程播报

最后,愿时光温暖依旧,您与家人一切安好!

现场总体

施工进度

1#楼

1#楼主体封顶,屋面完成,内外墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架完成,标准层公区地砖完成,固玻安装完成,入户门安装完成,外墙真石漆完成35%,消火栓立管完成,消防箱安装完成,暖气立管完成,桥架完成,户内穿线完成,电梯调试完成

2#楼

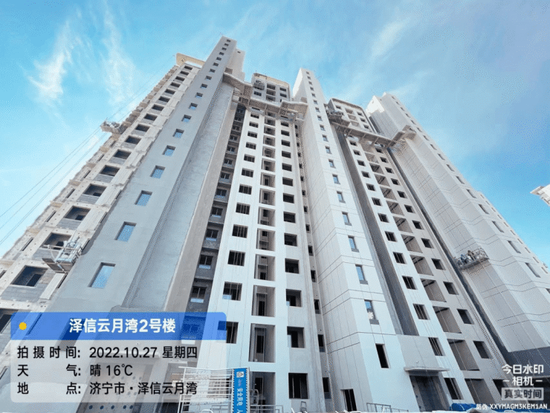

2#楼主体封顶,屋面完成,内墙抹灰、地暖地面浇筑完成;顶棚腻子完成,阳台栏板骨架完成,外墙真石漆完成30%,标准层公区地砖完成,;固定玻璃完成,入户门安装完成,消火栓立管完成,消防箱安装完成,暖气立管完成,桥架完成,户内穿线完成,电梯调试完成

3#楼

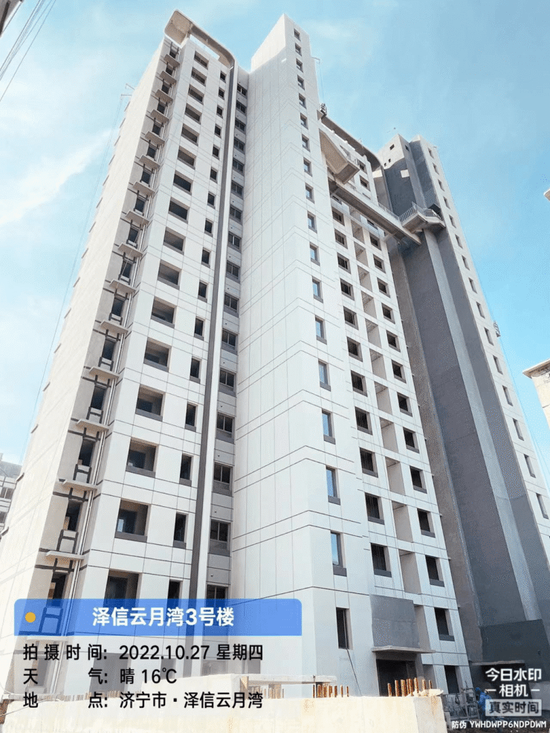

3#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架完成,外墙真石漆完成30%,标准层公区地砖完成,电梯封堵完成,暖气立管完成,固玻安装完成,入户门安装完成,消火栓立管完成,消防箱安装完成,暖气立管完成,户内穿线完成,电梯调试完成

4#楼

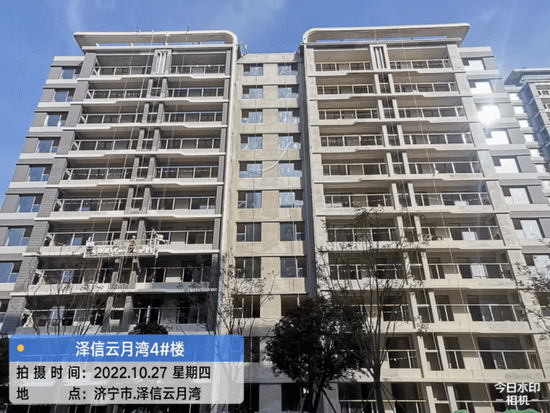

4#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架装完成,窗固定玻璃完成,部分门联窗玻璃安装,公区标准层铺装完成,外墙真石漆完成40%,桥架完成,消火栓立管完成,户内穿线完成,电梯安装完成

5#楼

5#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,外墙保温完成,外墙真石漆准备施工,窗框完成,阳台栏板骨架完成,竖井桥架完成,户内穿线完成,暖气立管完成,电梯安装完成

6#楼

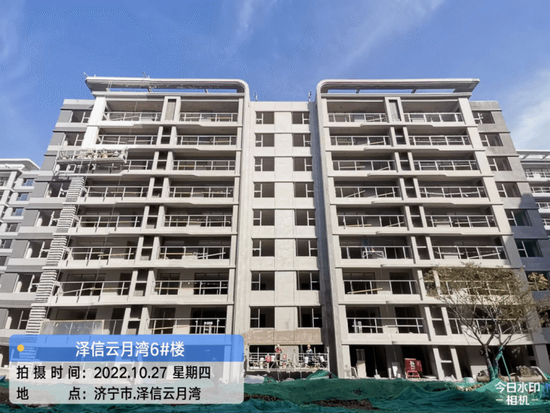

6#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,外墙真石漆完成10%,窗框安装完成,桥架完成,暖气立管完成,电梯正在安装

7#楼

7#楼主体封顶,屋面完成,内外墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架完成,窗固定玻璃完成,外墙真石漆完成45%,标准层公区铺装完成,桥架完成,消火栓立管完成,户内穿线完成,电梯调试完成

8#楼

8#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,窗框完成,阳台栏板骨架完成,外墙保温完成,外墙真石漆准备施工,户内穿线完成,消火栓主管完成,竖井桥架完成,电梯调试完成

9#楼

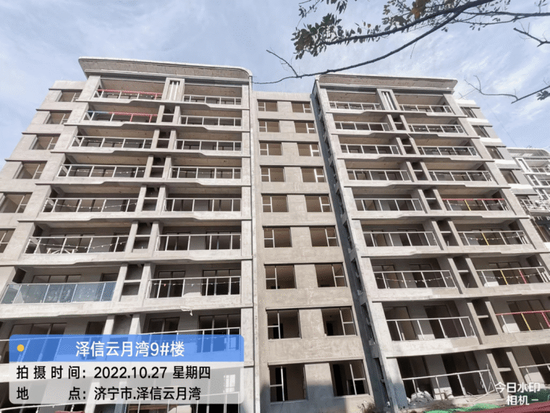

9#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架完成,窗框完成,桥架完成,暖气立管完成,外墙保温完成,外墙真石漆开始施工,电梯安装完成

10#楼

10#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,外墙保温完成,外墙真石漆准备施工,入户门安装完成,替代锁安装完成,阳台栏板骨架完成;桥架完成,标准层公区铺装完成。户内穿线完成,消火栓立管完成,电梯调试完成

11#楼

11#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,阳台栏板骨架完成;外墙真石漆完成40%,桥架完成,户内穿线完成,标准层公区铺装完成50%。电梯调试完成

12#楼

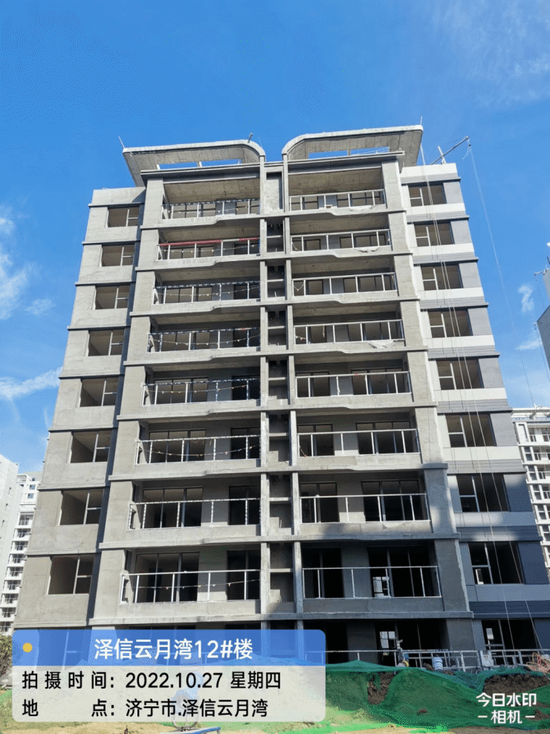

12#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成,顶棚腻子完成,外墙保温完成,真石漆开始施工,阳台栏板骨架完成,入户门安装完成,替代锁安装完成,桥架完成,暖气立管完成,户内穿线完成,标准层公区铺装完成,电梯调试完成

13#楼

13#楼主体封顶,屋面完成;内墙抹灰完成,地暖地面完成,顶棚腻子完成,窗框完成,阳台栏板骨架完成;外墙真石漆完成40%;桥架完成,户内穿线完成,电梯调试完成

14#楼

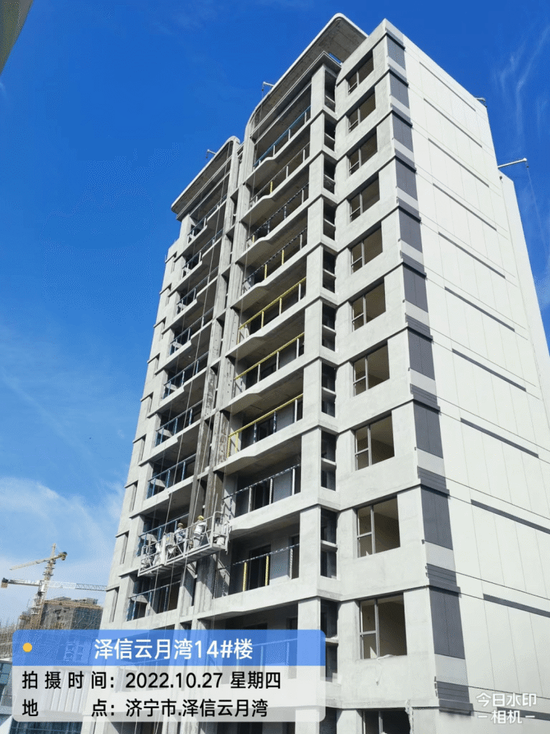

14#楼主体封顶,屋面完成,内墙抹灰、地暖地面完成、顶棚腻子完成,阳台栏板骨架完成,门联窗玻璃进场,外墙真石漆完成40%,入户门安装完成,桥架完成,标准层公区铺装完成。
